Просмотры:0 Автор:Pедактор сайта Время публикации: 2026-07-23 Происхождение:Работает
Время ожидания затвердевания бетона определяет критический путь в многоэтажном строительстве, что делает время цикла перекрытия основным узким местом для реализации проекта. Традиционная установка опалубки требует полной блокировки системы на срок от 7 до 14 дней. Это задерживает капитал в неиспользуемых запасах материалов, задерживает последующие сделки и увеличивает затраты на рабочую силу, связанные с повторяющейся сборкой и демонтажем. Подрядчикам нужен надежный метод, позволяющий ускорить этот процесс без ущерба для структурной целостности или безопасности работников.
Механизм сбрасываемой головки представляет собой конструктивное инженерное решение, разработанное специально для раннего частичного вскрытия. Оценка и внедрение установки опалубки перекрытий Drophead позволяет подрядчикам восстанавливать панели всего за 3 дня, сохраняя при этом крепления, соответствующие нормам. Вы изучите механику ранней разборки, стандарты соответствия структурным требованиям и то, как подобрать подходящее оборудование для вашего следующего многоэтажного проекта, чтобы ваши бригады работали эффективно.
Ускоренное время цикла: механизмы Drophead позволяют выполнять частичную зачистку, потенциально сокращая графики поэтажного строительства до 20%.
Оптимизация материала: раннее снятие панелей и балок настила позволяет немедленно повторно использовать их при следующей заливке, что значительно сокращает общий объем опалубки, необходимой на строительной площадке.
Крепление в соответствии с нормами: система безопасно оставляет вертикальные стойки на месте в течение предусмотренных 7–14 дней (в зависимости от пролета и местных норм), освобождая при этом горизонтальные элементы.
Оценка поставщика: Выбор подходящего поставщика модульной опалубки для стальных плит требует оценки не только качества компонентов, но и глубины их инженерной поддержки и услуг по техническому планированию опалубки.
Традиционные методы полной разборки создают значительные трудности при эксплуатации на строительных площадках. Стойки, балки и панели остаются структурно взаимозависимыми в этих старых конструкциях. Они должны оставаться скрепленными вместе до тех пор, пока бетонная плита не достигнет полной расчетной прочности. Этот период ожидания останавливает ход последующих сделок, в том числе черновых работ и составления МЕР. Это вынуждает подрядчиков приобретать или арендовать огромное количество дублирующего оборудования для поддержания непрерывного графика заливки на нескольких этажах. Когда вся палуба остается заблокированной, время крана тратится впустую на ожидание транспортировки сыпучего материала, а рабочие бригады простаивают.
Механизм drophead напрямую решает это узкое место, связанное со временем цикла. Опускание головки на несколько сантиметров освобождает основные балки и панели перекрытия. Обычно это падение составляет от 50 до 100 мм. Во время этого действия центральная опора остается совершенно нетронутой. Он остается в постоянном активном контакте с бетонной плитой. Эта механическая функция надежно отделяет горизонтальные формы от вертикальных несущих опор. Изолируя горизонтальный настил от вертикальных опор, бригады могут снять фанерную или стальную облицовку, не нарушая структурную поддержку застывшего бетона.

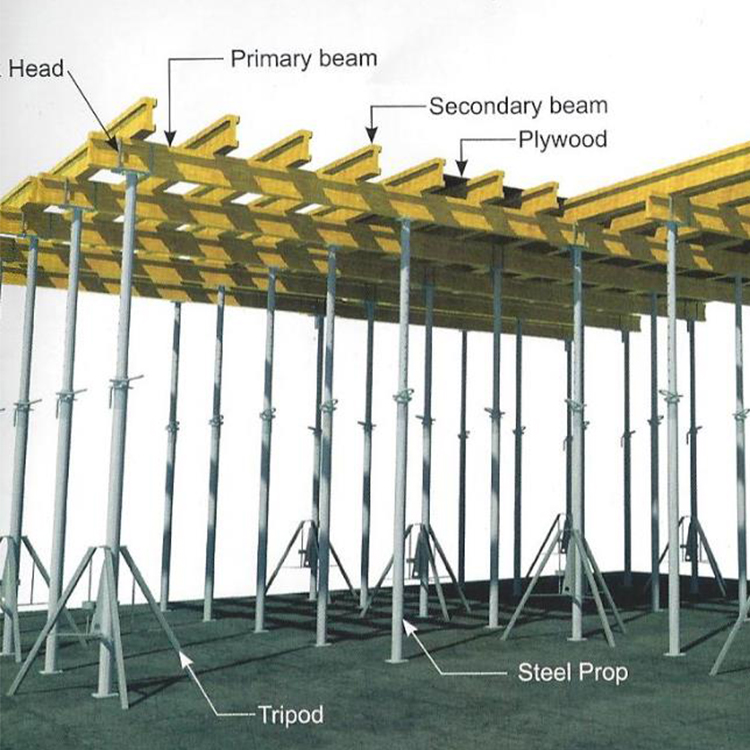

Рабочие следуют строго структурированной последовательности монтажа и сборки. Этот метод сборки с нуля сводит к минимуму работу на высоте и ускоряет общий срок установки. Стандартный рабочий процесс включает в себя:
Установка вертикальных берегов и выравнивание оголовков до необходимой отметки палубы.
Установка балок первичной решетки в приемные устройства нижнего этажа.
Размещение второстепенных балок или модульных панелей поперек основной сетки.
Закрепление всех компонентов и применение соответствующего антиадгезива перед связыванием арматуры.
Частичная зачистка представляет собой поэтапный структурный процесс. Это полностью отличается от тотального зачистки. Физика предполагает полную передачу нагрузки плиты на вертикальные берега во время фазы падения. Такая передача нагрузки позволяет безопасно и быстро снимать горизонтальные формы. Затем рабочие могут очистить, транспортировать и переустановить эти панели на следующем этаже, в то время как исходная плита продолжает безопасно отверждаться. Благодаря такому поэтапному подходу материал движется вверх, что соответствует темпу работы бригады по укладке бетона.
Масштабируемость определяет успех любого выбора оборудования на повторяющихся напольных панелях. Стандартизация размеров сетки ускоряет ознакомление работников и ежедневную производительность. Внедрение надежной опалубки для высотных перекрытий обеспечивает одинаковое время цикла на десятках уровней. Модульные компоненты Drophead позволяют бригадам установить ритм, уменьшая количество ошибок при сборке и повышая общую производительность на объекте. Когда на всех планировках этажей используется одна и та же базовая сетка, кривая обучения выравнивается после первых нескольких заливок, что приводит к быстрому повышению производительности.
Вы можете сопоставить функцию ранней вскрыши непосредственно с сокращением запасов. В многоэтажных велосипедных гонках часто используется определенное соотношение оборудования для максимизации эффективности. Подрядчики часто устанавливают 1 комплект опор вместе с 0,5 комплектами панелей. Эта стратегия означает, что вам понадобится достаточно панелей только для половины этажей, которые вы укрепляете. Панели быстро поднимаются вверх, а стойки остаются позади, поддерживая плиты отверждения. Такое сокращение горизонтального материала сокращает логистику грузовых автомобилей, требования к складским площадкам и циклы подъема краном.
Эргономика играет огромную роль в эффективности труда. Необходимо оценить соотношение веса и несущей способности панелей. Более легкие модульные компоненты значительно снижают зависимость от крана. Они снижают утомляемость работников и повышают ежедневную производительность установки. Интеграция современных систем опалубки бетонных плит обеспечивает безопасное выполнение проектов, не перегружая вашу рабочую силу. Алюминиевые рамы с композитной облицовкой обеспечивают превосходное соотношение прочности и веса, позволяя одному работнику обрабатывать панели, для которых в противном случае потребовались бы два человека или механическая помощь.
Помимо веса, важны механизмы соединения. Системы, использующие встроенные клиновые замки или простые штифтовые соединения, ускоряют процесс сборки по сравнению с традиционными болтовыми соединениями. Когда рабочие могут закрепить панель одним ударом молотка, совокупная экономия времени на настиле площадью 10 000 квадратных футов становится существенной. Оценка этих незначительных эргономических деталей отличает обычные системы от высокопроизводительных решений.
Особые требования норм регулируют снятие опалубки в каждом проекте. Такие стандарты, как ACI 347 или IS 456, диктуют минимальное время отверждения в зависимости от конструктивных элементов. Панели перекрытия обычно требуют минимум 3 дня перед снятием. Для изготовления опор из плит требуется от 7 до 14 дней, в зависимости от того, имеют ли пролеты длину более или менее 4,5 метров. Вы должны соблюдать эти местные правила, чтобы предотвратить катастрофические разрушения конструкции и обеспечить долгосрочную исправность бетонного настила.
Понимание подробных сроков зачистки прилегающих элементов конструкции позволит сохранить точность вашего графика. В таблице ниже представлены стандартные сравнительные сроки, используемые на большинстве коммерческих строительных площадок.
Структурный элемент | Состояние зачистки | Минимальное время |
|---|---|---|
Вертикальная опалубка (колонны, стены) | Полное удаление | 16–24 часа |
Панели перекрытия | Реквизит Drophead остается в контакте | 3 дня |
Балочные Софиты | Реквизит остался под | 7 дней |
Стойки для перекрытий (пролеты до 4,5 м) | Полное удаление | 7 дней |
Стойки перекрытий (пролеты более 4,5 м) | Полное удаление | 14 дней |
Если оставить опору на месте, это обеспечит активное крепление. Удаление традиционной опоры и ее замена приводит к перестановке. Повторная установка создает серьезный риск микропрогибов. Это может вызвать ранние микротрещины в бетонной плите. Активная опора обеспечивает непрерывную поддержку, устраняя опасные перерывы в передаче нагрузки, связанные с традиционными методами замены опор. Когда опора снимается и заменяется, плита на мгновение прогибается под собственным весом, что может поставить под угрозу матрицу конструкции до того, как она достигнет полной расчетной прочности.
Испытания на зрелость бетона на месте подтверждают достаточную прочность на сжатие на ранних стадиях. Вы должны подтвердить эту силу, прежде чем начинать выпуск откидной головки. Используйте датчики зрелости, встроенные в плиту, или выполняйте разрыв цилиндров для сбора точных данных. Никогда не полагайтесь исключительно на прошедшее время, поскольку температура окружающей среды, влажность и конкретный состав смеси сильно влияют на фактическую зрелость бетона. Например, проливные дожди в холодную погоду значительно задержат безопасное окно для зачистки по сравнению с летней укладкой.
Инженерный отдел вашего поставщика так же важен, как и само оборудование. 3D-моделирование, расчеты несущих нагрузок и настраиваемая схема сетки позволяют эффективно обрабатывать плиты неправильной формы. Надежная служба технического планирования опалубки предотвращает задержки на объекте. Это гарантирует, что ваши бригады будут иметь точные сборочные чертежи для сложных участков, таких как откидные панели, ядра лифтов или изогнутые края плит. Без подробных планов компоновки полевые бригады тратят часы на резку заполнителей и импровизированные соединения.
При оценке долговечности компонентов необходимо учитывать компромиссы между материалами. Модульные стальные системы обеспечивают более высокую грузоподъемность и более длительный срок службы. Гибридные системы из древесины или балок H20 предлагают различные преимущества в весе, но могут быстрее разрушаться при интенсивном использовании. Сотрудничество с авторитетным поставщиком модульной опалубки для стальных плит гарантирует, что вы получите компоненты, способные выдержать суровые многоэтажные циклы. Стальные рамы гораздо лучше противостоят ежедневным ударам молотка, работе крана и брызгам бетона, чем незащищенная древесина.
Логистика поставщиков и управление запасами также играют жизненно важную роль. Возможность доставки запасных частей, дополнительных опор или специализированных панелей-заполнителей в кратчайшие сроки позволяет реализовать проект в соответствии с графиком. Оцените мощности местных складов поставщика и его репутацию в плане своевременных поставок. Система работает настолько быстро, насколько доступны ее компоненты.
Кроме того, проверьте качество облицовки формы, предоставленной поставщиком. Фанера высокой плотности (HDO) или композитная пластиковая облицовка определяют окончательную отделку бетона. Если архитектурные спецификации требуют открытого бетонного потолка, поставщик должен предоставить панели, которые обеспечивают гладкую поверхность без дефектов, сводя к минимуму необходимость дорогостоящей шлифовки и ремонта после заливки.
Для безопасной работы систем Drophead требуется точная последовательность сборки. Обучение на месте, проводимое поставщиком, предотвращает неправильную блокировку или преждевременное падение. Надежная система опалубки перекрытий с откидывающейся головкой лучше всего работает при обучении операторов. Неподготовленные бригады могут вызвать форсирование компонентов, что приведет к повреждению оборудования или небезопасному распределению нагрузки. Руководители на местах должны обеспечивать строгое соблюдение инструкций по сборке производителя.
Резкое освобождение откидной головки может привести к растрескиванию бетона или повреждению панели. Рабочие должны плавно опускать механизм, используя специальный ударный инструмент. Неправильно нанесенный разделительный состав для опалубки усугубляет этот риск, вызывая прилипание панелей к застывшему бетону. Строгий контроль качества на этапе отгрузки защищает как готовую поверхность плиты, так и дорогостоящее оборудование. Бригады должны очистить края панелей сразу после зачистки, чтобы предотвратить скопление бетона, затрудняющее последующую сборку.
Прежде чем окончательно определиться с выбором системы, оцените интеграцию защиты кромок. Безопасные процедуры монтажа снизу обеспечивают соответствие OSHA или региональным требованиям безопасности. Система должна позволять работникам устанавливать ограждения и панели, не подвергая себя опасности падения с переднего края. Встроенные предохранительные вентиляторы и экраны по периметру часто подключаются непосредственно к модульной системе перекрытий, обеспечивая комплексную защиту всей палубы.
Ветровые нагрузки представляют собой еще один риск внедрения, особенно в высотных сооружениях. После снятия панелей они действуют как паруса, если не закреплены должным образом. Установите четкие протоколы крепления незакрепленных панелей и балок сразу после фазы падения. Никогда не оставляйте обнаженные горизонтальные материалы незакрепленными на возвышении на ночь.
Опалубка перекрытий с откидывающейся головкой остается строгой необходимостью для высотных проектов или проектов большой площади. Сжатие расписания и повторное использование материалов приносят существенную отдачу. Покупатели должны отдавать предпочтение поставщикам, предлагающим надежное техническое планирование, проверяемую грузоподъемность и бесперебойные механизмы частичной разборки.
Проанализируйте текущее время цикла слябов, чтобы выявить конкретные узкие места в процессе зачистки.
Соберите структурные чертежи для вашего предстоящего проекта и поделитесь ими с потенциальными поставщиками для точного планирования компоновки.
Запросите сравнительную техническую схему и прогноз времени цикла у включенных в окончательный список инженеров по опалубке.
Запланируйте демонстрацию на месте, чтобы физически оценить механизм падения и оценить вес компонентов.
Ответ: Панели и балки перекрытий обычно можно снять за 3 дня, при условии, что бетон достигнет необходимой прочности на раннем этапе. Вертикальные стойки должны оставаться на месте от 7 до 14 дней в зависимости от пролета и местных строительных норм.
О: Система допускает частичное зачистку. Рабочие заранее снимают горизонтальные панели и балки и переносят их на следующий этаж. Вертикальные опоры остаются позади. Этот цикл повторного использования резко сокращает количество панелей, необходимых на объекте.
О: Да, он очень совместим. Команда инженеров должна рассчитать конкретные распределения нагрузки. Время фазы падения должно идеально совпадать с графиком нагружения сухожилий, чтобы обеспечить безопасность конструкции.
Ответ: Частичная зачистка предполагает поэтапное удаление горизонтальных элементов при оставлении активными вертикальных опор. Полная зачистка требует одновременного удаления всех опор и форм, как только плита достигнет полной расчетной прочности.
Ответ: Рассчитайте общее сэкономленное время работы крана и сокращение рабочего времени. Учтите снижение требований к аренде материалов благодаря раннему повторному использованию панелей. Наконец, оцените финансовую ценность предварительного сжатия расписания.
О: Да, многие поставщики предлагают гибридные системы. В них используются специальные головки, разработанные специально для безопасного захвата и закрепления стандартных деревянных балок H20 или алюминиевых второстепенных балок.
